2021年2月PE装置检修情况及预测

已有人阅读此文 - -二月份国内PE装置检修涉及13家生产企业,从地区来分:东北地区涉及产能80万吨/年;华北地区涉及产能12万吨/年;华东地区涉及产能57万吨/年;华南地区涉及产能65万吨/年;西北地区涉及产能113万吨/年,共涉及产能约327万吨/年,装置产量损失约在4.2万吨附近,较上月(5.2万吨)下降19%,月内装置检修损失量处于相对较低水平。
2月份国内PE装置检修情况汇总 |
||||
石化名称 |
产能 |
停车原因 |
停车时间 |
开车时间 |
抚顺石化 |
新HDPE装置 35万吨/年 |
停车检修 |
2021-1-30 |
2021-2-2 |
齐鲁石化 |
老全密度 12万吨/年 |
计划内小修 |
2021-2-1 |
2021-2-4 |
神华新疆 |
LDPE 27万吨/年 |
停车待料 |
2021-2-1 |
2021-2-3 |
宝来石化 |
HDPE 35万吨/年 |
临时停车,计划3天左右 |
2021-2-3 |
2021-2-6 |
神华榆林 |
LDPE 30万吨/年 |
计划停2天小修 |
2021-2-5 |
2021-2-7 |
独山子石化 |
老低压 10万吨/年 |
停车 |
2021-2-7 |
2021-2-18 |
独山子石化 |
老低压 10万吨/年 |
停车 |
2021-2-25 |
开车时间待定 |
中科炼化 |
HDPE 35万吨/年 |
停车检修 |
2021-2-12 |
2021-2-23 |
浙江石化 |
HDPE 30万吨/年 |
停车 |
2021-2-21 |
2021-2-24 |
蒲城清洁能源 |
全密度30万吨/年 |
停车检修,计划检修一周 |
2021-2-22 |
2021-3-2 |
兰州石化 |
老全密度 6万吨/年 |
停车检修,计划检修一周 |
2021-2-23 |
开车时间待定 |
扬子石化 |
LLDPE 20万吨/年 |
停车 |
2021-2-21 |
计划3月4日开车 |
扬子石化 |
HDPEC线 7万吨/年 |
停车 |
2021-2-25 |
计划3月4日开车 |
沈阳化工 |
LLDPE 10万吨/年 |
停车检修40天 |
2021-2-24 |
开车时间待定 |
中海壳牌二期 |
LLDPE 30万吨/年 |
停车检修,计划检修4天 |
2021-2-24 |
2021-3-1 |
表1:二月份国内PE装置检修情况汇总
如表1所示,2月份正值新春佳节,装置检修时间主要集中在月初和月末,月初装置多为小修,时间基本在3-10天左右,且皆已恢复生产,月末检修企业除沈阳化工检修时间长达40天外,其余基本计划在3月初开车。
3月份国内PE装置检修计划 |
||||
石化名称 |
产能 |
停车原因 |
停车时间 |
开车时间 |
沈阳化工 |
LLDPE 10万吨/年 |
停车检修40天 |
2021-2-24 |
开车时间待定 |
茂名石化 |
2#LDPE 25万吨/年 |
计划检修 |
2021-3-15 |
2021-5-19 |
茂名石化 |
HDPE 35万吨/年 |
计划检修 |
2021-3-24 |
2021-5-2 |
中海壳牌一期 |
LDPE 25万吨/年 |
计划检修一周 |
2021-3-29 |
开车时间待定 |
燕山石化 |
LDPE 38万吨/年 |
计划大修 |
2021-3-31 |
2021-5-15 |
燕山石化 |
HDPE 16万吨/年 |
计划大修 |
2021-3-31 |
2021-5-15 |

表2:三月份国内PE装置检修计划

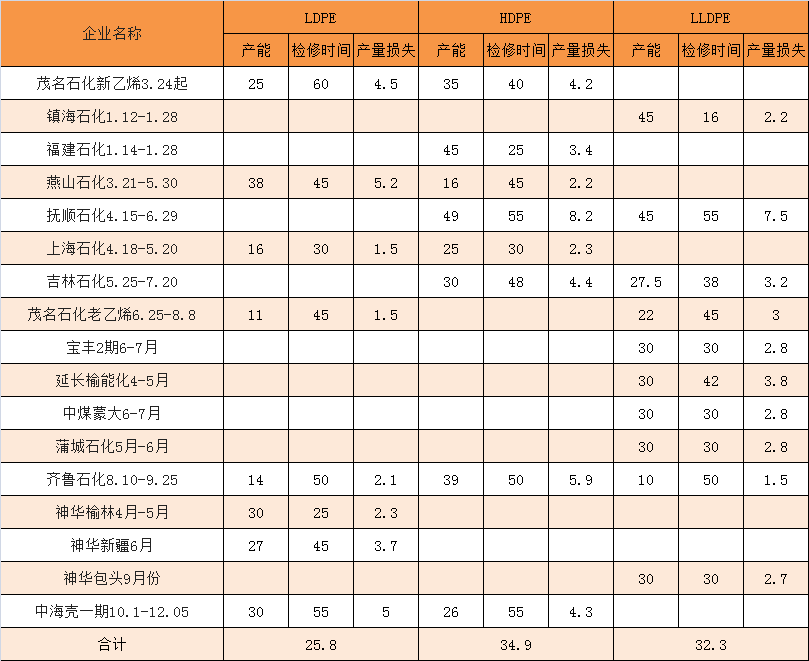

如表2所示,3月份PE生产企业已知存在检修计划的有:沈阳化工10万吨/年的LLDPE装置、茂名石化35万吨/年的HDPE装置和27万吨/年的2#LDPE装置、中海壳牌一期25万吨/年的LDPE装置,燕山石化16万吨/年的HDPE装置和38万吨/年的LDPE装置。除中海壳牌外,均为计划3月下旬推进的装置大修,预计,短期市场整体供应或较为紧张,有相应采购计划者可提前关注。
